令和2年11月30日 竣工【工事進捗状況:100%】
平成30年3月26日の着工から約2年8ヵ月の工期を経て、令和2年11月30日竣工を迎え、12月1日より本運転を開始いたしました。
[10月末の工事進捗状況:99.8%]
[工場棟・事務所棟]
・各工区とも仕上げ・まとめ作業を行っています。
[その他]
・外構工事は、駐車場のアスファルト舗装、ライン引き等が完了し、外構各所で植栽工事を行っています。
[プラント試運転]
・第2期焼却運転後、焼却炉及び各機器の点検を再度行い、10月13日より第3期焼却運転として再び連続調整運転を行い、10月28日、29日に引渡し前の本性能試験を行いました。
[建設状況について 2020年10月末はこちら](PDF:980KB)
[9月末現在の工事進捗状況:99.3%]
[工場棟・事務所棟]
・各工区とも仕上げ・まとめ作業を随時行っています。
[その他]
・外構工事は、構内誘導看板、カーブミラーの設置、駐車場廻りの側溝・縁石工事を行いました。
[プラント試運転]
・第1期焼却運転後、9月8日から一旦炉を停止させ各所点検を行いました。また、9月14日より第2期焼却運転を開始し、連続運転後、9月29日、30日に要求水準の性能を満たした運転を行うため予備性能試験を行いました。
[建設状況について 2020年9月末はこちら](PDF:955KB)
[8月末現在の工事進捗状況:99.0%]
[工場棟・事務所棟]
・各工区とも仕上げ・まとめ作業を随時行っています。
[その他]
・外構工事は、構内道路のライン引き、フェンス・ガードレール工事を行いました。
[プラント試運転]
・8月3日に今後の安全な焼却運転を祈願する「火入れ式」が執り行われ、その後、耐火物の水分を乾燥させる「乾燥焚き」、蒸気配管を清掃する「蒸気フラッシング」を行いました。
また、8月17日よりごみの搬入を一部開始し、8月26日より焼却試運転を開始しました。
[建設状況について 2020年8月末はこちら](PDF:977KB)
[7月末現在の工事進捗率:98.1%]
[工場棟・事務所棟]
・建設工事は、各工区とも仕上げ・まとめ作業を行い、消防検査、建築確認完了検査が終了しました。
[その他]
・計量棟、洗車棟、車庫棟の付属棟の工事が概ね終了しました。外構工事では、門塀工事や場内道路の側溝工事、舗装工事を行っています。
[プラント試運転]
・各種機器の単体調整、総合調整等を行っています。
[建設状況について 2020年7月末はこちら](PDF:984KB)
[6月末現在の工事進捗率:96.1%]
[工場棟]
・A、B工区は、受電を開始した他、各階居室の内装工事、給排水や空調、電気など設備工事、プラントの電気工事を継続して行っています。
・C、D、E工区では、各プラント機器等の単体試験、調整を開始した他、床防塵塗装を行っています。また、プラントの電気計装工事、保温工事などを継続して行っています。
[事務所棟]
・内装工事、設備工事などを継続して進めています。
[その他]
・渡り廊下は、内外装工事を継続して進めています。
・計量棟、洗車棟、車庫棟の付属棟では、外壁工事、設備工事を行っています。
[建設状況について 2020年6月末はこちら](PDF:1MB)
【5月末現在の工事進捗率:91.9%】
【工場棟】
・A、B工区は、外壁の塗装工事が終了し、各階居室の内装工事、給排水や空調、電気など設備工事、プラントの配管工事、電気工事を継続して行っています。
・C、D、E工区では、設備工事、配管工事、電気計装工事、保温工事などを継続しています。
【事務所棟】
・内装工事、設備工事などを継続して進めています。
【その他】
・渡り廊下は、内外装工事を進めています。
・計量棟、洗車棟、車庫棟の付属棟では、基礎工事が終了し、鉄骨建て方工事を行いました。

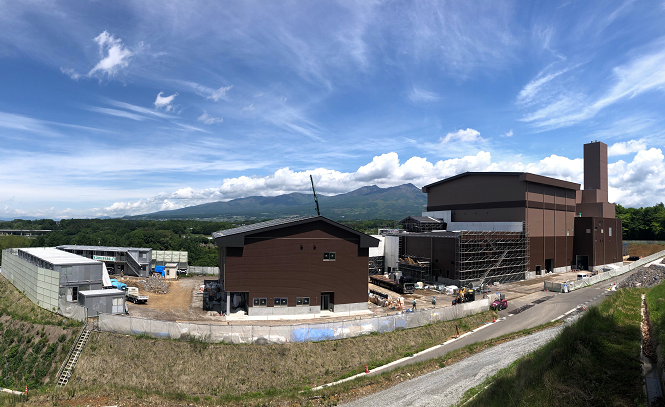

【建設状況について、2020年5月末はこちら】(PDF:1MB) 撮影日:2020.5.27

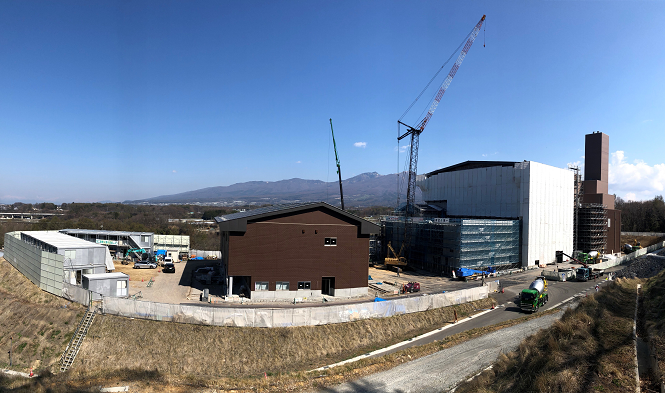

【4月末現在の工事進捗率:87.7%】
【工場棟】
・A工区は、外壁工事が概ね終了し、塗装工事、内装工事を進めています。
・B工区は、外壁の塗装工事、各階居室の内装工事、給排水や空調、電気などの設備工事、プラントの配管工事、電気工事を継続して行っています。
・C、D、E工区では、設備工事、配管工事、電気計装工事、保温工事などを継続しています。
【事務所棟】
・内装工事、設備工事などを継続して進めています。
【その他】
・渡り廊下及び計量棟、洗車棟、車庫棟の付属棟の工事を開始しました。
【建設状況について 2020年4月末はこちら】(PDF:1MB) 撮影日:2020.4.28
【3月末現在の工事進捗率:83.9%】
【工場棟】
・A工区は、鉄骨工事が終了し、2階床工事、屋根工事を進めています。
・B工区は、屋根工事が概ね終了し、各階居室の内装工事、給排水や空調、電気などの設備工事を継続して行っています。
・C、D、E工区では外壁の塗装工事が概ね終了しました。また、設備工事、プラント機械の組立工事、配管工事、電気計装工事、保温工事などを継続して行っています。
【事務所棟】
・外壁の塗装工事が終了し、建具工事、内装工事、設備工事などを継続して進めています。
【建設状況について 2020年3月末はこちら】(PDF:1MB) 撮影日:2020.3.25

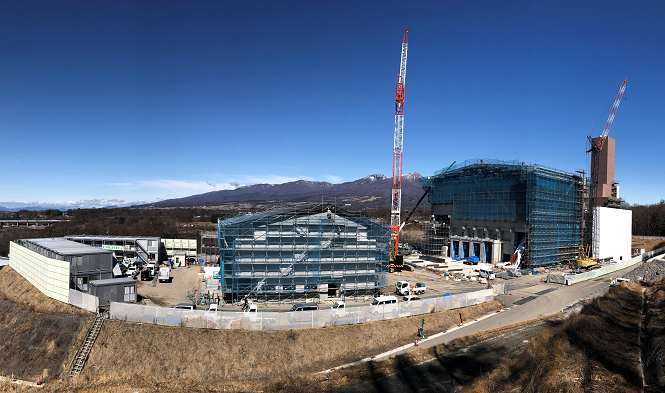

【2月末現在の工事進捗率:82.6%】
【工場棟】
・B工区は、屋根工事を開始し、屋根鉄骨の組立を行っています。また、各階の居室の建具・内装工事、給排水や空調、電気などの設備工事を継続して進めています。
・C、D、E工区では継続して外壁の塗装工事、設備工事、プラント機械の組立工事、配管工事、電気計装工事、保温工事などを行っています。
【事務所棟】
・建具工事、内装工事、設備工事などを継続して進めています。
【建設状況について 2020年2月末はこちら】(PDF:1MB) 撮影日:2020.3.3

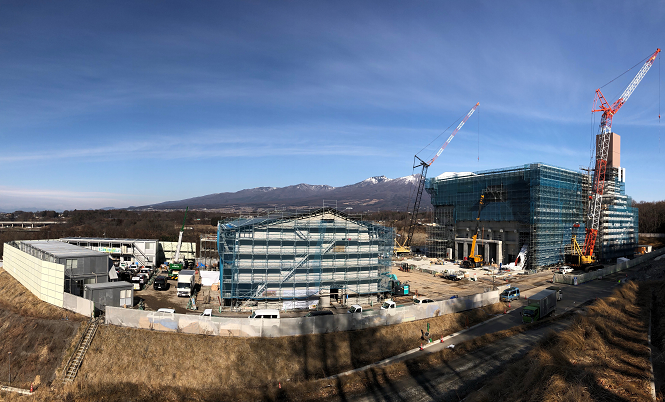

【1月末現在の工事進捗率:81.3%】
【工場棟】
・B工区は、ごみピットに溜めたごみを撹拌・焼却炉に投入するごみクレーンの設置を行いました。また、各階の居室の建具・内装工事、給排水や空調、電気などの設備工事を行っています。
・C、D、E工区では外壁の塗装工事、設備工事、プラント機械の組立工事、保温工事、配管工事、電気計装工事など継続して行っています。
【事務所棟】
・建具工事、内装工事、設備工事などを継続して進めています。
【建設状況について 2020年1月末はこちら】(PDF:1MB) 撮影日:2020.2.3

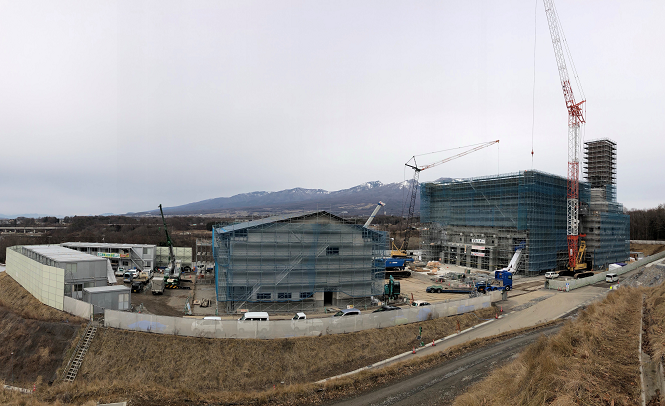

【12月末現在の工事進捗率:79.2%】
【工場棟】
・B工区は、最上階までのコンクリート打設を終了し、各階の居室の建具・内装工事、給排水や空調、電気などの設備工事を行っています。
・C、D、E工区では、プラント機械・ダクトの組立工事、保温工事、配管工事、電気計装工事など継続して行っています。また、D、E工区で外壁の塗装工事を開始しました。
【事務所棟】
・外壁工事、屋根工事が概ね終了し、建具・内装工事、設備工事を開始しました。
【建設状況について 2019年12月末はこちら】(PDF:1MB) 撮影日:2020.1.7

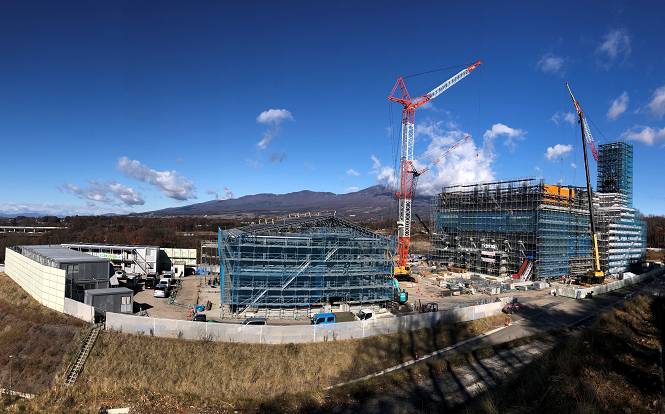

【11月末現在の工事進捗率:71.1%】
【工場棟】
・B工区は、最上階となる4階の躯体工事を進めるとともに、下層階ではプラント機械の据付け、ダクトの組立工事を行っています。また、1階の受変電室・2階の居室では、電気設備工事を開始しました。
・C、D、E工区は、外壁工事が概ね終了し、屋根工事を開始しました。また、プラント機械・ダクトの組立工事、ボイラの耐火工事、保温工事、電気計装工事など継続して行っています。
【事務所棟】
・屋根の鉄骨工事を終了し、外壁工事を開始しました。
【建設状況について 2019年11月末はこちら】(PDF:1MB) 撮影日:2019.11.29
【10月末現在の工事進捗率:62.9%】
【工場棟】
・B工区は、4階床までのコンクリート打設が終了し、4階柱・壁の工事を進めています。
・C工区は、プラント機械・ダクトの組立工事、ボイラの耐火工事、保温工事を継続して行い、電気計装工事を開始しました。
・D工区は、煙突の鉄骨工事が終了し、内筒工事が始まりました。また、外壁工事を継続して行っています。
・E工区は、プラント機械の組立工事を継続して行い、配管工事、外壁工事を開始しました。
【事務所棟】
・鉄骨工事、2階床・屋上階床のコンクリート工事を行いました。

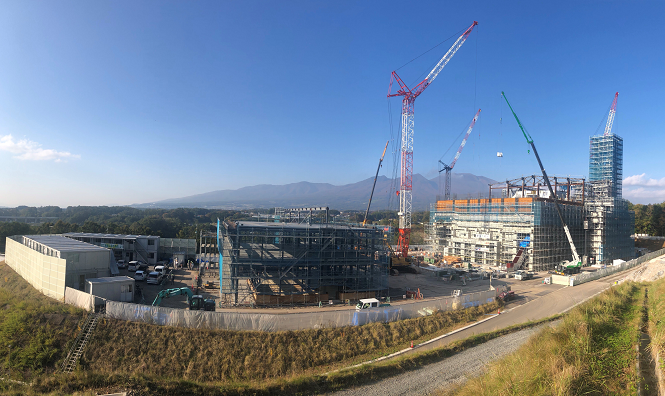

【建設状況について 2019年10月末はこちら】(PDF:1MB) 撮影日:2019.10.31

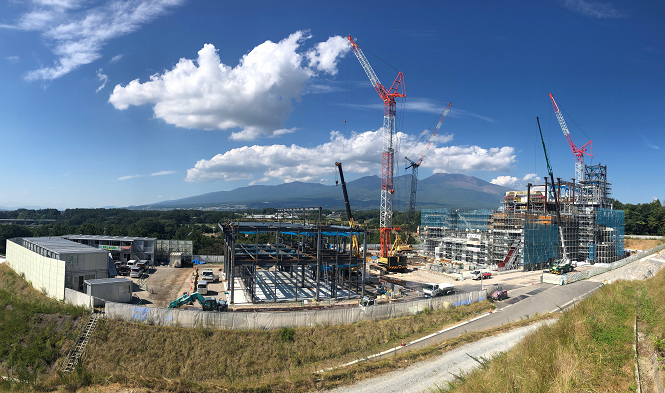

【9月末現在の工事進捗率:54.2%】
【工場棟】
・B工区は、3階柱・壁、4階床の配筋・型枠工事を進めています。
・C工区は、焼却炉内の耐火工事、ボイラの水圧試験が終了し、ボイラの保温工事を開始しました。また、プラント機械・ダクトの組立工事を継続して行っています。
・D工区は、煙突の鉄骨工事、内部間仕切工事を開始しました。
・E工区は、3階床の防水工事が終了し、プラント機械の据付工事を再開しました。
【事務所棟】
・鉄骨工事を開始しました。
【建設状況について 2019年9月末はこちら】(PDF:1MB) 撮影日:2019.9.27
【8月末現在の工事進捗率:50.6%】
【工場棟】
・B工区は、2階柱・壁、3階床の配筋・型枠工事を進めています。
・C工区は、ボイラ及びダクトの組立工事、焼却炉内の耐火工事を継続して行っています。
・D工区は、4階及び屋根鉄骨の建て方、機器の据付けダクトの組立工事を行いました。
・E工区は、プラント機械の設置工事を行い、3階床の防水工事を開始しました。
【事務所棟】
・埋戻しが終わり、1階床の配筋、コンクリート打設を行いました。

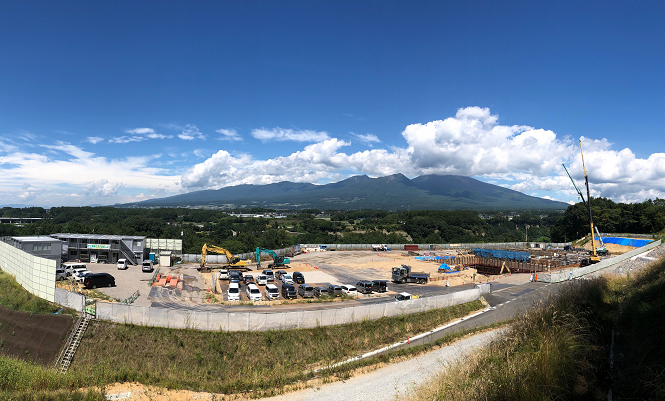

【建設状況について 2019年8月末はこちら】(PDF:1MB) 撮影日:2019.8.26

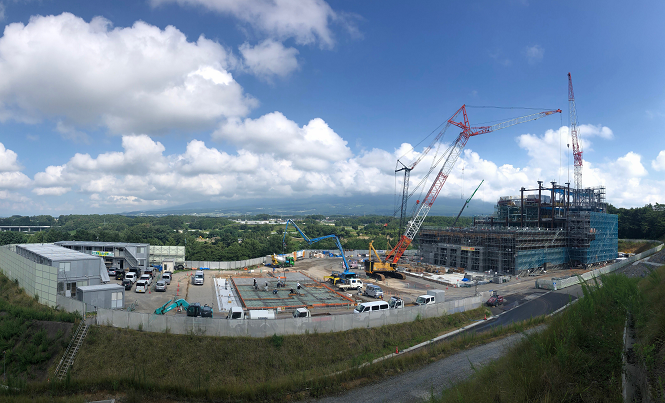

【7月末現在の工事進捗率:44.0%】
【工場棟】
・A工区は、1階床コンクリート工事まで終わり、しばらくの間、資材置き場としています。
・B工区は、2階床までのコンクリート打設が終わり、2階柱・壁の鉄筋・型枠工事を進めています。
・C工区は、ボイラ及びダクトの組立工事を継続して行っています。
・D工区は、4階までの建て方が終わり、屋根の鉄骨工事に移ります。
・E工区は、3階床のコンクリート打設が終わり、プラント機械の設置工事を行っています。
【事務所棟】
・ 基礎・地中梁のコンクリート打設が終わり、埋戻しを行っています。

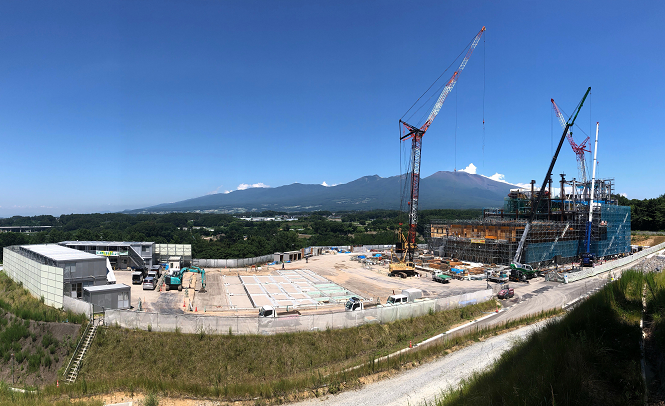

【建設状況について 2019年7月末はこちら】(PDF:1MB) 撮影日:2019.8.5
【6月末現在の工事進捗率:35.5%】
【工場棟】
・A工区は、1階の床配筋及びコンクリート打設を行いました。
・B工区は、2階床までの柱・壁等の配筋・型枠の組立を進めています。
・C工区は、ボイラの組立工事を開始し、ダクトの組立工事を継続して行っています。
・D工区は、3階床のコンクリート打設及びプラント機械の設置工事を行っています。
・E工区は、3階床まで鉄骨の建て方が終わり、床工事を進めています。
【事務所棟】
・掘削を行い基礎工事を開始しました。

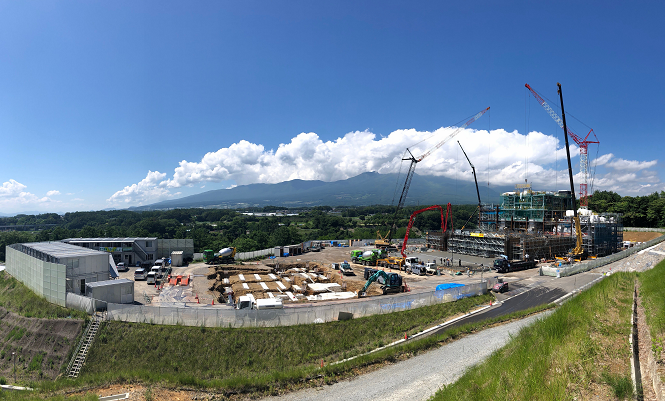

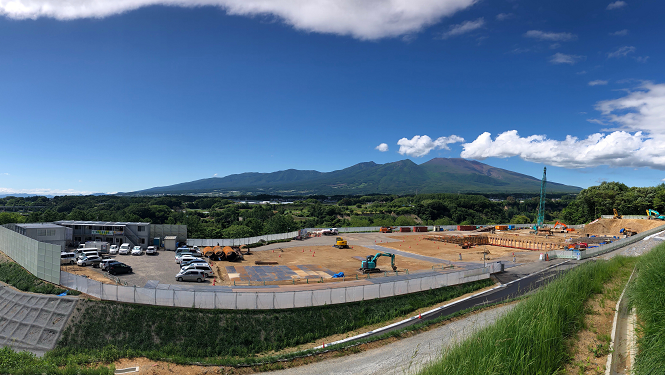

【建設状況について 2019年6月末はこちら】(PDF:1MB) 撮影日:2019.6.25
・A・B工区は、基礎・地中梁、1階床の配筋・型枠組立及びコンクリート打設を行いました。
・C工区は、プラント架構の建て方が終わり、プラント機械、ダクトの設置工事を進めています。
・D工区は、2階への灰バンカ等のプラント機械を設置し、鉄骨の建て方が3階床まで終わり、コンクリート床工事を進めています。
・E工区は、鉄骨工事が始まりました。

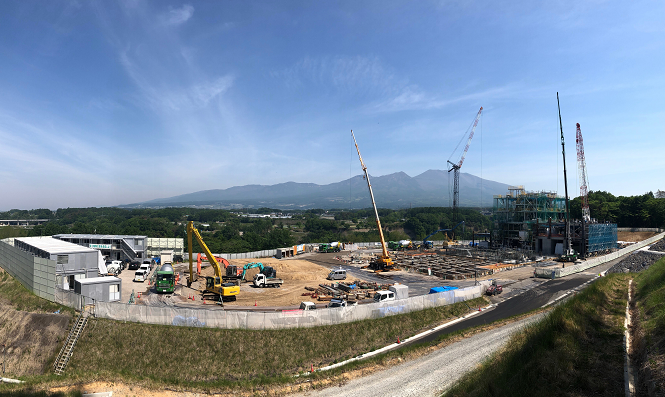

【建設状況について 2019年5月末はこちら】(PDF:1MB) 撮影日:2019.5.27
・A・B工区は、掘削、基礎・地中梁の配筋・型枠組立て及びコンクリート打設を行いました。
・C工区は、プラント架構の建て方を1階床から約20m部分まで行い、順次プラント機械の設置工事を進めています。
・D工区は、2階床及び機械基礎のコンクリート打設を行い、プラント機械の一部を設置しました。

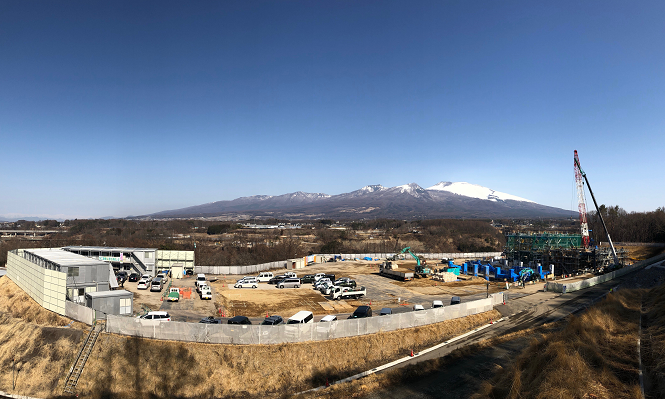

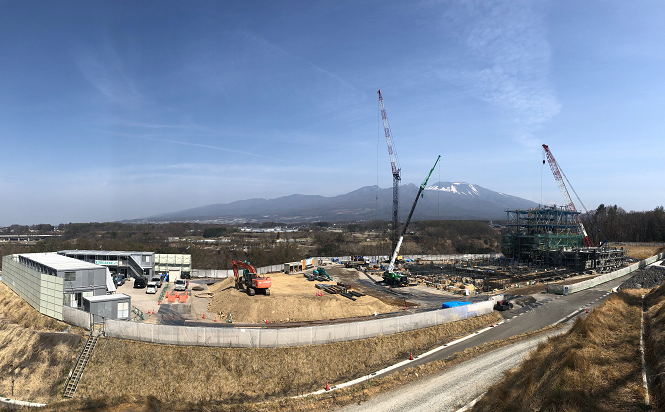

【建設状況について 2019年4月末はこちら】 (PDF:1MB) 撮影日:2019.4.23
・A・B工区は、強固な地盤とするため地盤改良工事(エルニード工法)を行っています。
・D工区は、躯体水槽・柱・壁の鉄筋・型枠・埋込金物工事やコンクリート打設工事を行いました。
・プラントの大型機器を取り込むために、場内東側に200tクレーンを設置しました。

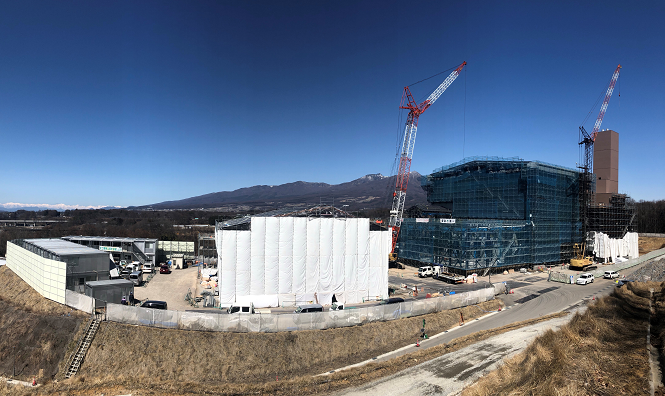

【建設状況について 2019年3月末はこちら】(PDF:938KB) 撮影日:2019.3.26
・B工区は、ごみピットの地下部分となるコンクリート打設作業を終え、ごみピット外側の仮設足場、山留親杭80本を撤去し、残土の埋戻しを行いました。
・C・D工区は、継続して1階部分の機械の据付・調整、焼却炉やボイラ等を支えるためのプラント架構及び建物の柱、梁となる鉄骨の建て方工事を行いました。

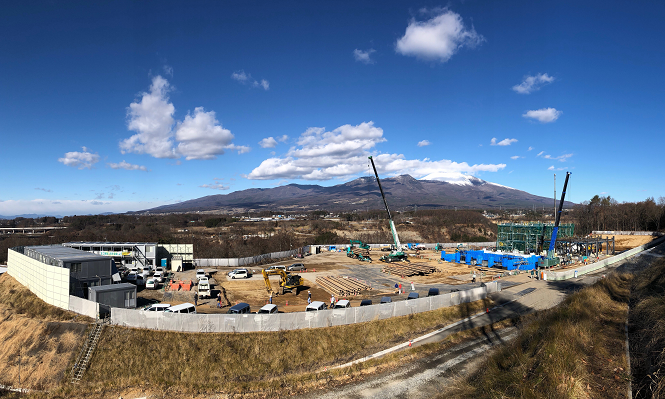

【建設状況について 2018年12月末はこちら】(PDF:839KB) 撮影日:H30.12.19
・B工区(ごみピットエリア)は、継続して柱・壁の配筋・型枠・コンクリート打設作業を行っています。
・C・D工区は、11月より1階部分に配置する機械を搬入し、据付・調整を行い、焼却炉やボイラ等を設置するためのプラント架構の建て方工事が始まりました。

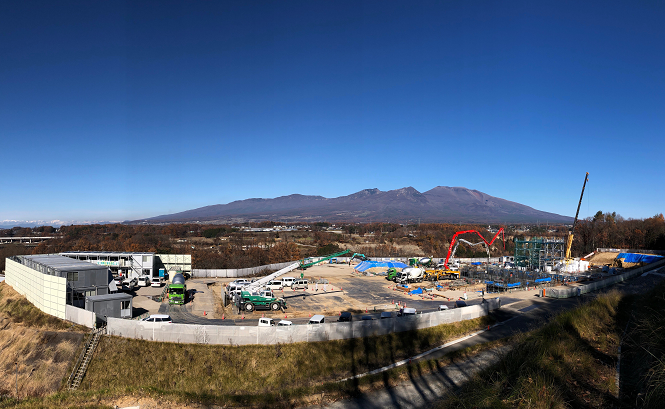

【建設状況について 2018年11月末はこちら】(PDF:941KB) 撮影日:H30.11.24
・B工区(ごみピットエリア)は、底盤(床)・柱・壁の配筋・型枠・コンクリート打設作業となり10月22日には、1日当たり最大となるコンクリート量 約640㎥(ミキサー車:約160台分)の打設作業を行いました。
・C・D・E 工区は、機械基礎工事が順調に終わり、次の工程となるプラント機械を設置するための準備作業を進めています。

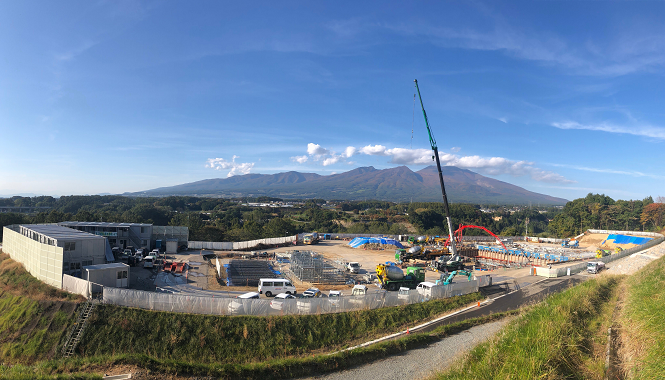

【建設状況について 2018年10月末はこちら】(PDF:955KB) 撮影日:H30.10.22
・B工区(ごみピットエリア)は、岩の破砕に時間を要した掘削工事及び地盤改良工事が終了し、ごみピット本体の床や壁部分の躯体工事を進めています。
・C・D・E 工区(炉室・灰処理・タービンエリア)は、引き続き各工区の基礎・地中梁の鉄筋・型枠・コンクリート打設等を行い、工程通り進んでいます。

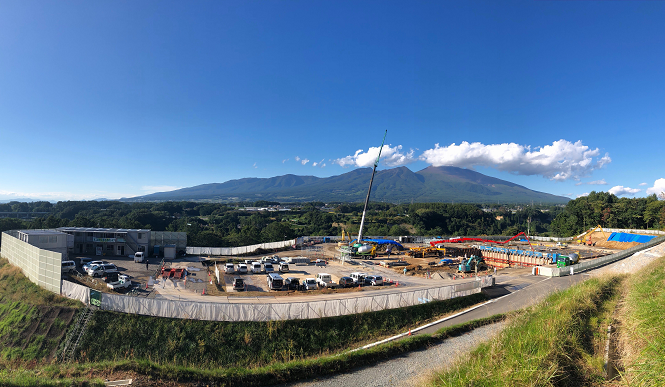

【建設状況について 2018年9月末はこちら】(PDF:1MB ) 撮影日:H30.9.28
・B工区(ごみピットエリア)は、4月から施工していた山留工事が8月末に終了し、掘削工事を継続しています。
・C・D・E工区(炉室・灰処理・タービンエリア)は、基礎・地中梁のコンクリート打設等を行っており工程通り進んでいます。
【建設状況について 2018年8月末はこちら】(PDF:1MB) 撮影日:H30.8.27
【杭工事】
・7月19日現在で64本(工場棟)の施工が終わり、事務所棟及び渡り廊下エリアの残り11本となりました。
【山留掘削工事】B工区(ごみピット)
・3次掘削が開始され、約10mの深さに達します。場内で処理しきれない残土の運搬が6月末から始まりました。
【基礎工事】C・D・E工区
・根切掘削が完了し、杭頭はつり仕上げ、捨てコン打設を行い、墨出し、鉄骨アンカーボルトの据え付けを行っています。

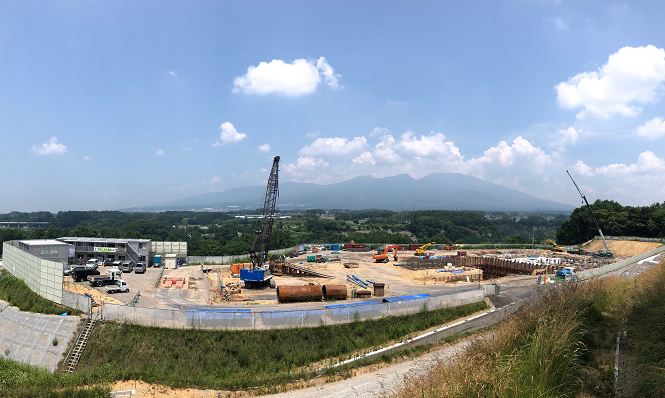

【建設状況について 2018年7月末はこちら】(PDF:1MB) 撮影日:H30.7.20
【山留掘削工事】
・杭工事は、一日に約1本のペースで施工し、6月11日現在で28本の施工が順調に終わりました。
・写真中央右部では、ごみピット部分の掘削が始まりました。段階的に掘り進め、一番深いところで約18m掘ります。矢板をはめ込み、長さ約20m~38mのバックアンカー(鉄製ワイヤー)を62本地中に打ち込み、親杭(H型の鉄骨)が倒れないように引っ張ります。
撮影日:H30.6.13

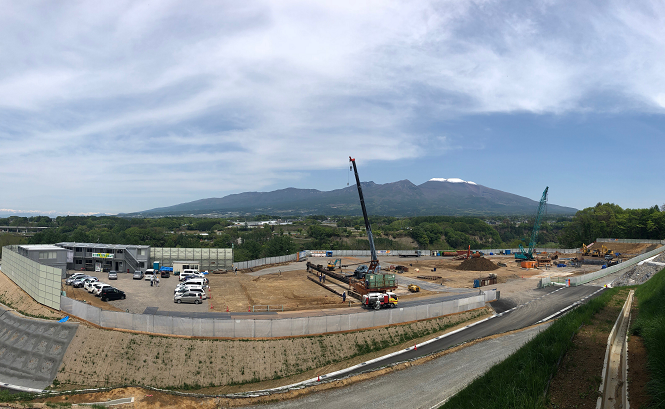

【場所打ちコンクリート杭工事】
・山留親杭工事が5月10日に終了し、パイルドライバ(油圧式杭打機:95t)の解体中。
・写真奥では、5月1日から杭打工事がはじまりました。杭径1m~2m、杭長7.5m~20.5mの鉄筋コンクリート杭を75本施工していきます。
撮影日:H30.5.11
【山留親杭工事】
直径40㎝、長さ12~19mのH型の鉄骨を80本施工中です。

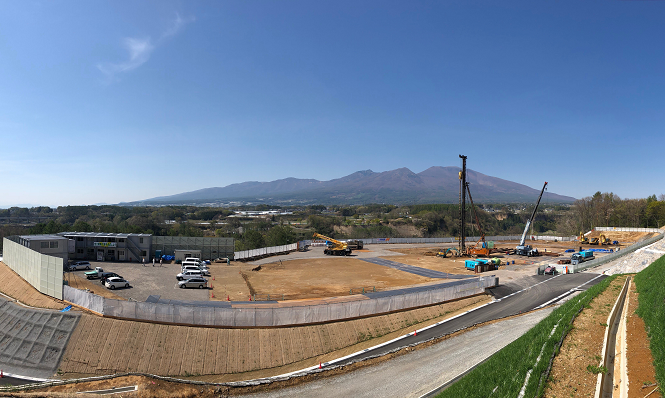

撮影日:H30.4.26

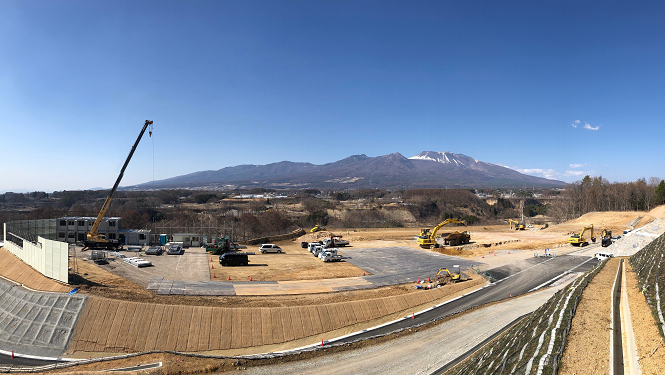

【建設工事着工】(山留工事) 平成30年3月末
